Inspector aprueba pago de un millón de soles por trabajos no realizados en la UNAS

Contraloría detecta irregularidad en construcción de Centro de Geomática valorizada en más de 15 millones

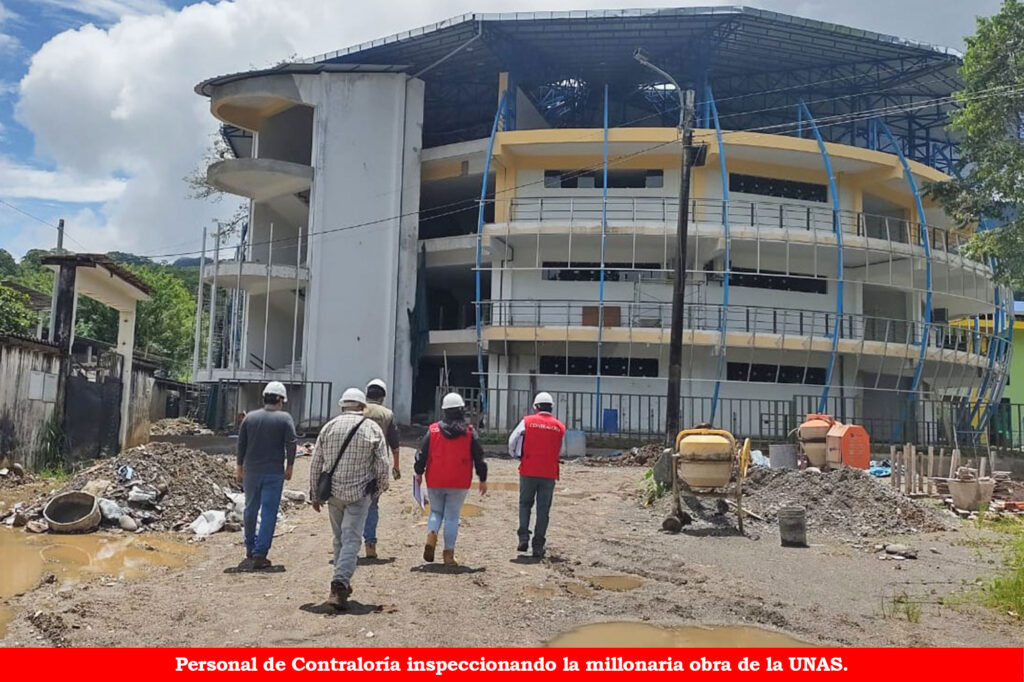

Un posible perjuicio económico de más de un millón de soles en la construcción del Centro de Geomática de la facultad de Agronomía de la Universidad Nacional Agraria de la Selva (UNAS), advirtió la Contraloría General de la República, «debido a que el inspector de obra aprobó trabajos no ejecutados y que incumplían las especificaciones técnicas».

El Informe de Control Concurrente n.° 002-2023-OCI/0226-SCC de dicho organismo detalla que se aprobaron y valorizaron trabajos no ejecutados por un total de S/ 1 087 817.

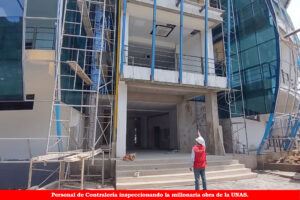

«Durante la inspección a la obra se evidenció que no se instalaron vidrios templado de 8 milímetros al contorno del módulo IV, y en el módulo I y III la instalación está incompleto. Asimismo, en el módulo II correspondía instalar vidrio en la fachada en sistema spider; sin embargo, no se ejecutaron estos trabajos», precisa el documento.

«Tampoco se instalaron los vidrios en las barandas externas y centrales en todos los módulos y al ingreso del auditorio, además, no se colocaron mamparas con vidrio de 10 milímetros en los ascensores y escaleras del modulo I y III», añade

«Sin embargo —dice la Contraloría— en la valorización n.° 5 el inspector de obra aprobó estos trabajos no ejecutados, a pesar de que en las especificaciones técnicas establecía que el pago sería valorizado por cada metro cuadrado de vidrio instalado en obra».

MODIFICATORIA

Por otro lado, la UNAS autorizó modificar la ejecución de la cisterna de concreto armado de 50 metros cúbicos por dos tanques de polietileno. «A pesar de ello, estos trabajos fueron valorizados como si se hubiera ejecutado la cisterna de concreto armado», advierte la Contraloría al indicar que «esta modificación no cumple con lo establecido en el expediente técnico, lo que podría afectar la correcta cuantificación de trabajos realmente ejecutados».

En otro momento refiere que la obra debió culminar en noviembre del 2022; sin embargo, la entidad aprobó en exceso 53 días de ampliación de plazo solicitados por el contratista Consorcio Ejecutores Perú, a pesar de no tener sustento técnico y vulnerando la Ley de Contrataciones del Estado, lo que generó se postergue la culminación de la obra.

Además, el 20 de enero de este año se aprobó una nueva ampliación de plazo. Desde esa fecha la obra está suspendida.

A pesar de estar suspendida, el 25 de enero la Contraloría evidenció al personal de la empresa realizando trabajos, asimismo, el 15 de marzo nuevamente la Contraloría constató la ejecución de trabajos durante la suspensión de plazo, «lo que podría afectar que la obra se ejecute sin el control de calidad», advierte.

A la fecha, la obra presenta retrasos injustificados mayores al 80 %, de continuar podría incurrir en penalidades por incumplimiento contractual.

La Contraloría recomendó al rector de la UNAS adoptar acciones correctivas para asegurar la creación del Centro de Geomática de la facultad de Agronomía.
